4 axes Plan Vélo – Saint Etienne Métropole

Département(s) Loire (42)
Commune SAINT ETIENNE
Date de début 2023
Date de fin 2024

Présentation du projet

Saint Etienne Métropole a décidé de lancer un plan vélo sur la couronne Ouest. Deux itinéraires reliant Firminy, Roche La Molière et Saint Victor-sur-Loire ont été étudiés (CO6 et CO7/CO8) sur environ 10kms de voirie urbaine et en zones moins denses. Sotrec Ingenierie a participé en phase diagnostic/études préliminaires et AVP a l’inventaire des réseaux existants sur la zone projetée, ainsi qu’à la recherche des différentes contraintes de voirie pour la mise en place de pistes cyclables.

Données clés

Superficie : 10 kms de pistes cyclables
Maîtrise d'ouvrage : Saint Etienne Métropole
Cap Métropole
MOE - Mandataire : Zeppelin
Sotrec Ingenierie
Autres MOE : Ameten, Studio By Night, Cogeci, Abtoo

En phase diagnostic :

  • Lancement des DT et report des réseaux existants
  •  Recherche des contraintes de voirie pour la mise en place de pistes cyclables (intersections, sols humides, végétation, pollutions…)

En phase études:

  • Repérage des séquences et des contraintes (sur le terrain et avec relevés topographiques)
  • Élaboration des profils techniques en fonction des contraintes liées au sol et au site (cf PPRM), et des structures de chaussée
  • Plans de gestion des intersections et des eaux pluviales
  • Chiffrage

Nos missions sur ce projet

Diagnostic (DIAG)
Etudes pré opérationnelles (EPO)
Avant-projet sommaire / détaillé (APS/APD)

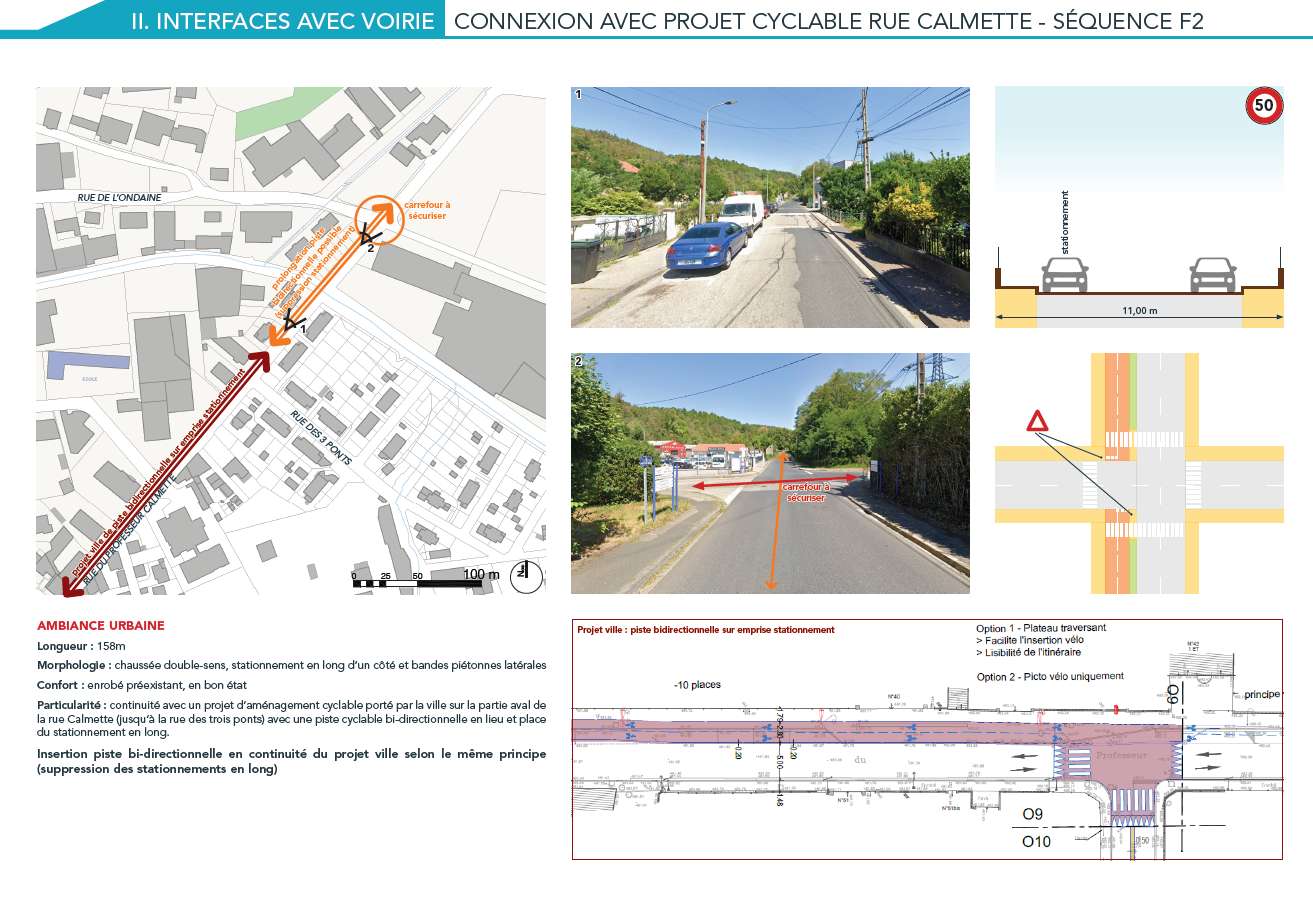

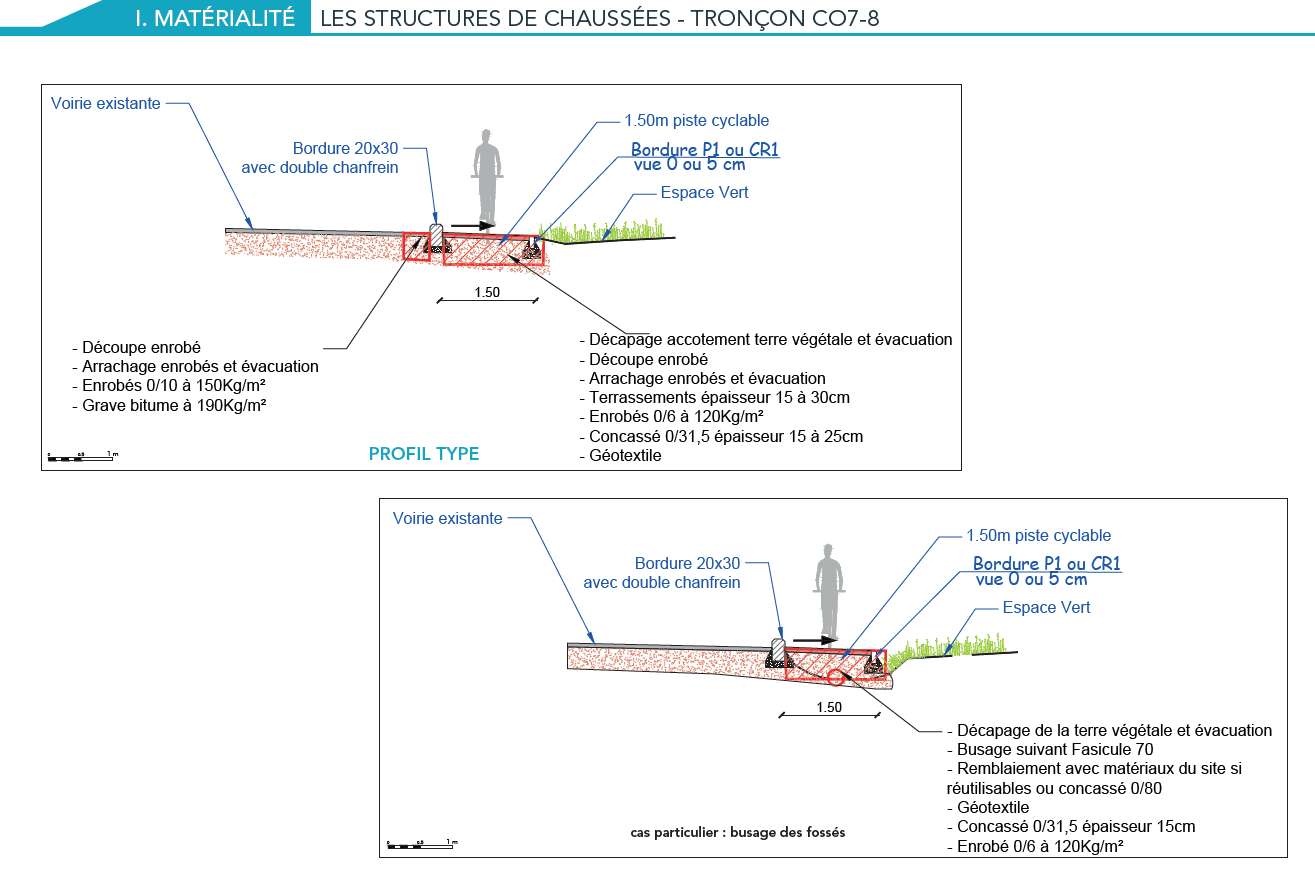

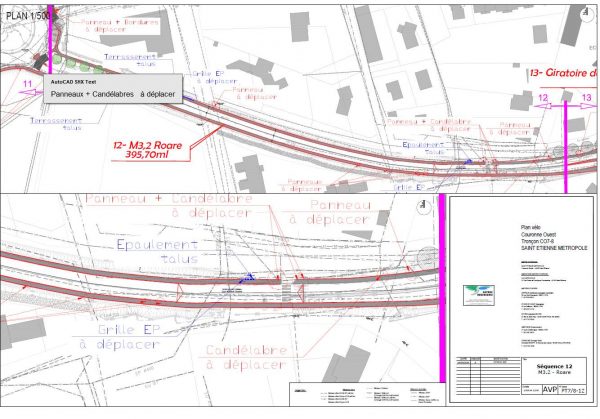

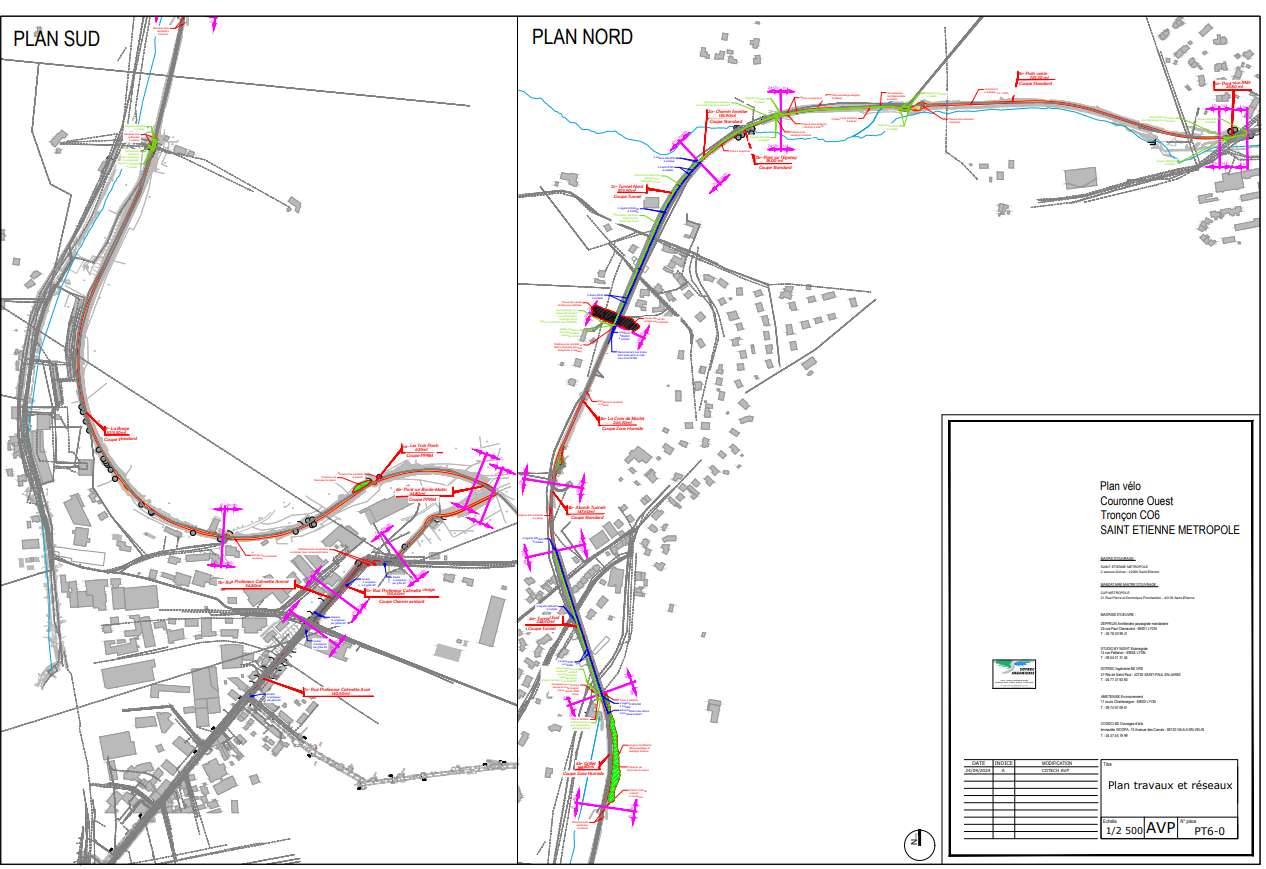

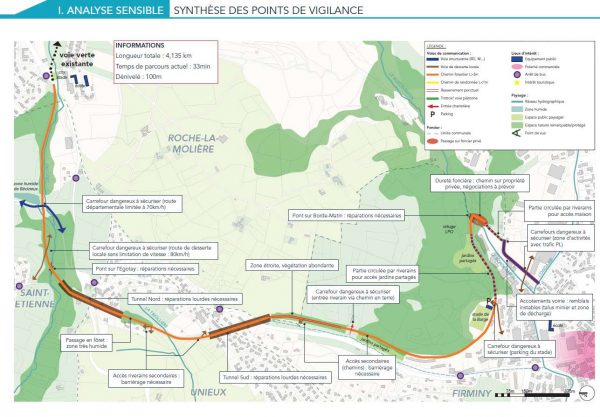

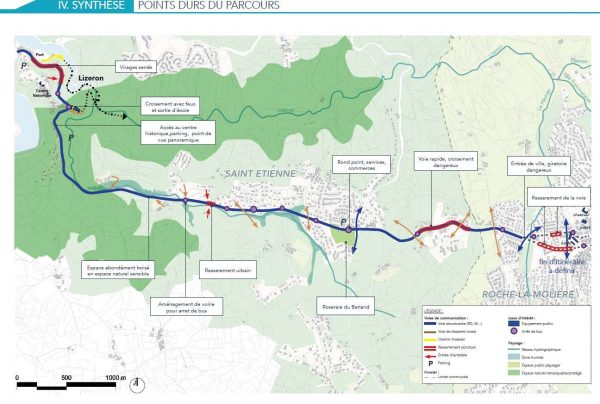

Plans et schémas
